December 2025

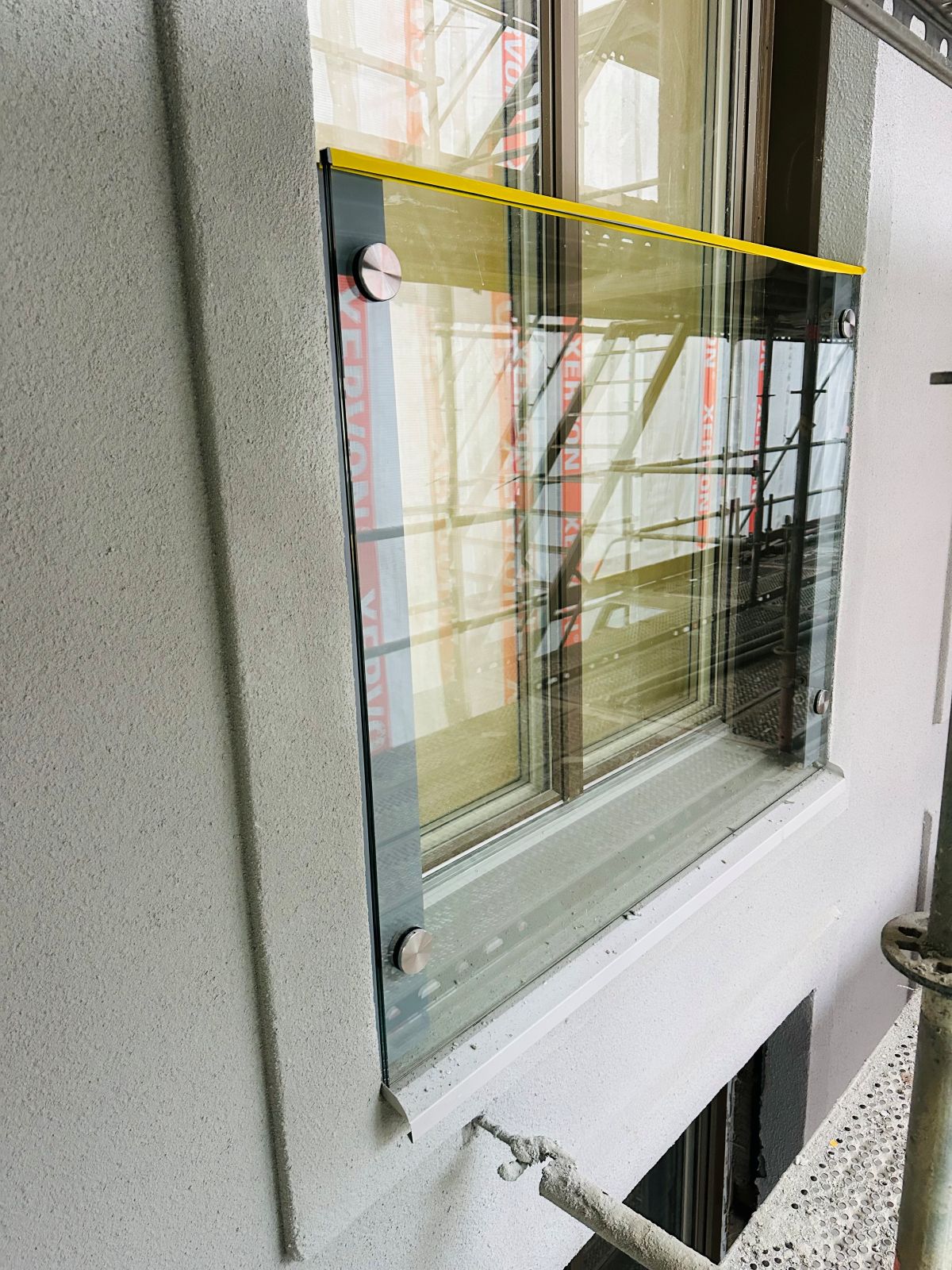

Husen är fortfarande täckta och där bakom pågår arbeten med murning och putsning av fasaderna. Det är ett riktigt fint hantverksarbete som snart kommer bli synligt för alla, men ni får här en förhandstitt på detaljerna kring en fransk balkong.

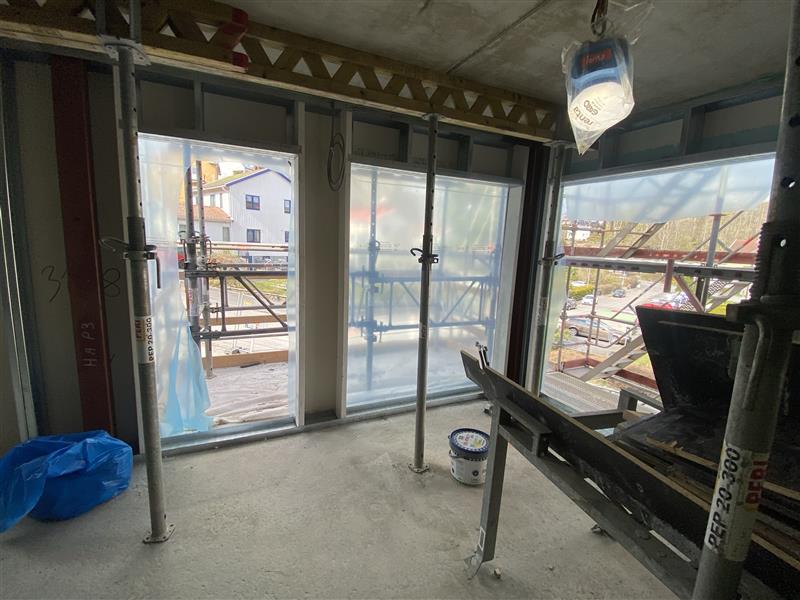

Invändigt har målningen av plan två precis blivit klart i hus A. Glasväggar och plattsättning är på väg härnäst. Även här bjuds på en förhandstitt med en av de första glasväggarna i en 3,5 rok. Många arbeten pågår parallellt och t.ex. är de första radiatorerna monterade. Husens tekniska funktioner knyts till många delar samman i källaren och även där pågår installationsarbeten.

En milstolpe har passerats i form av att byggkranen monterats ner.
Hus A är inplastat och där bakom pågår arbetet med att putsa fasaderna. All putsning skall vara klar efter årsskiftet. Nu läggs takpapp på hus B och i hus A är man färdig med isolering av väggar och tak.

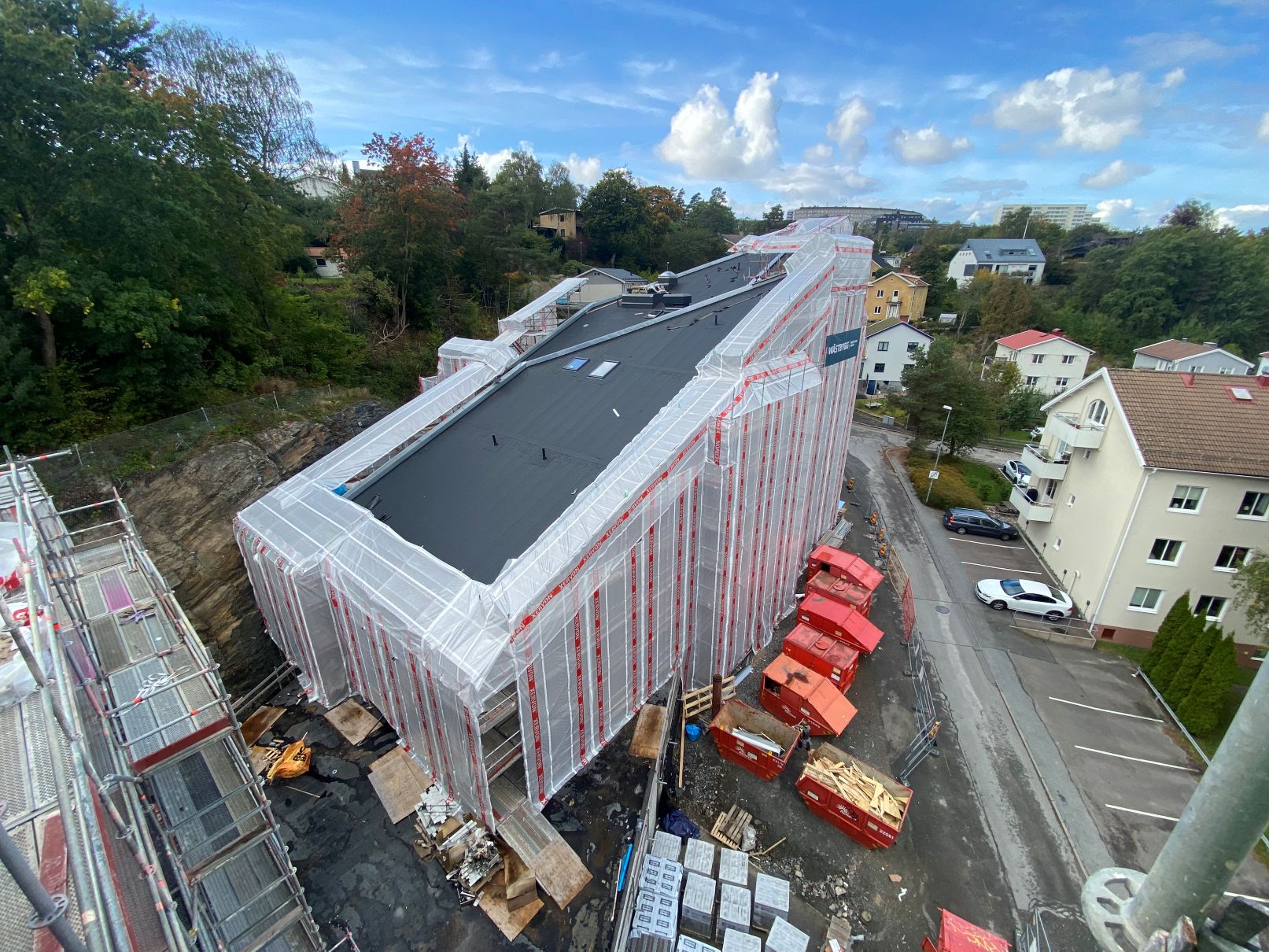

Bilder tagna 2 oktober.

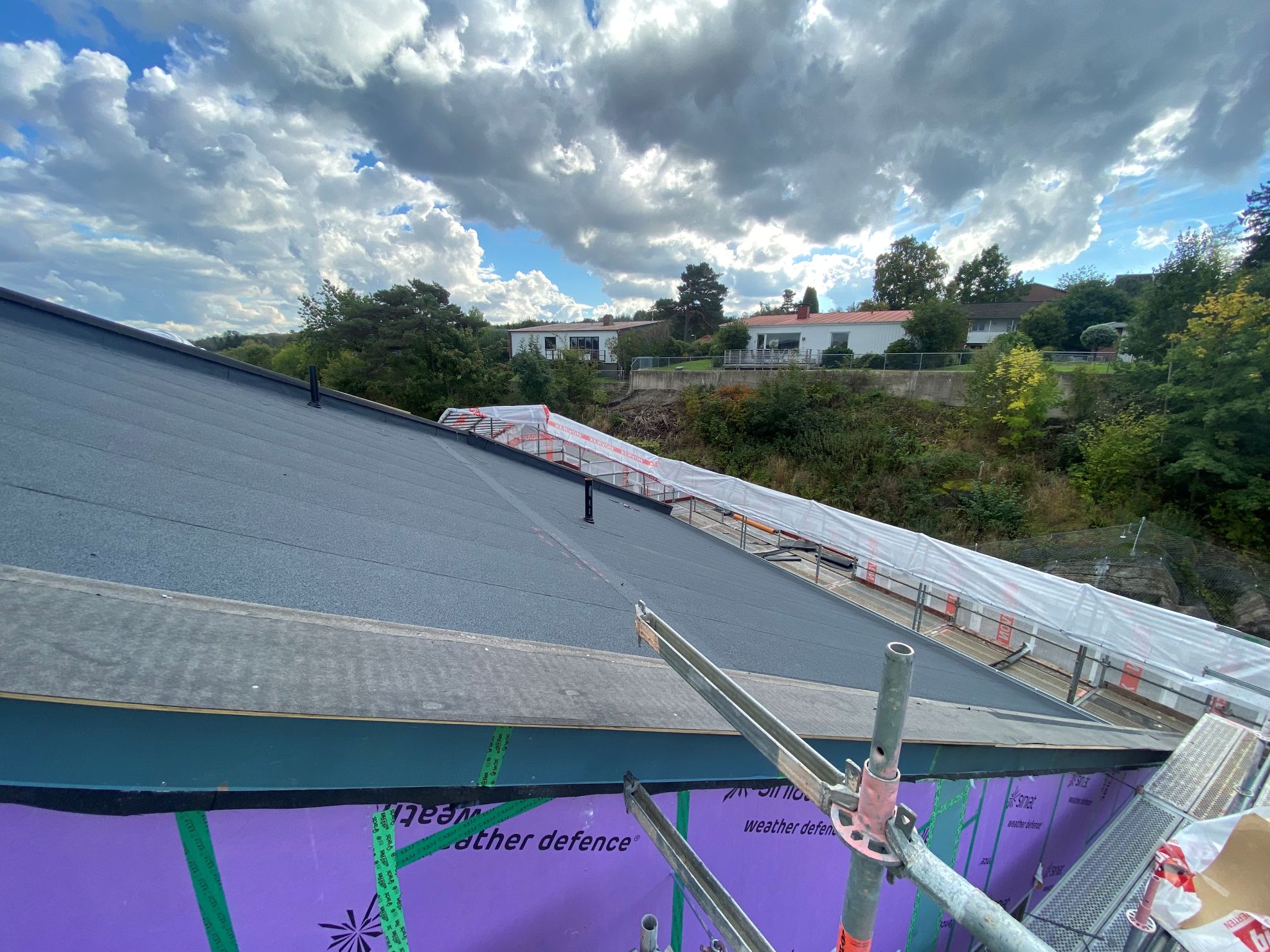

Hus A blev tätt som planerat före semestern och när bilderna togs arbetade man med det tätskikt som läggs under sedumtaket. Murningen av fasaden har påbörjats.

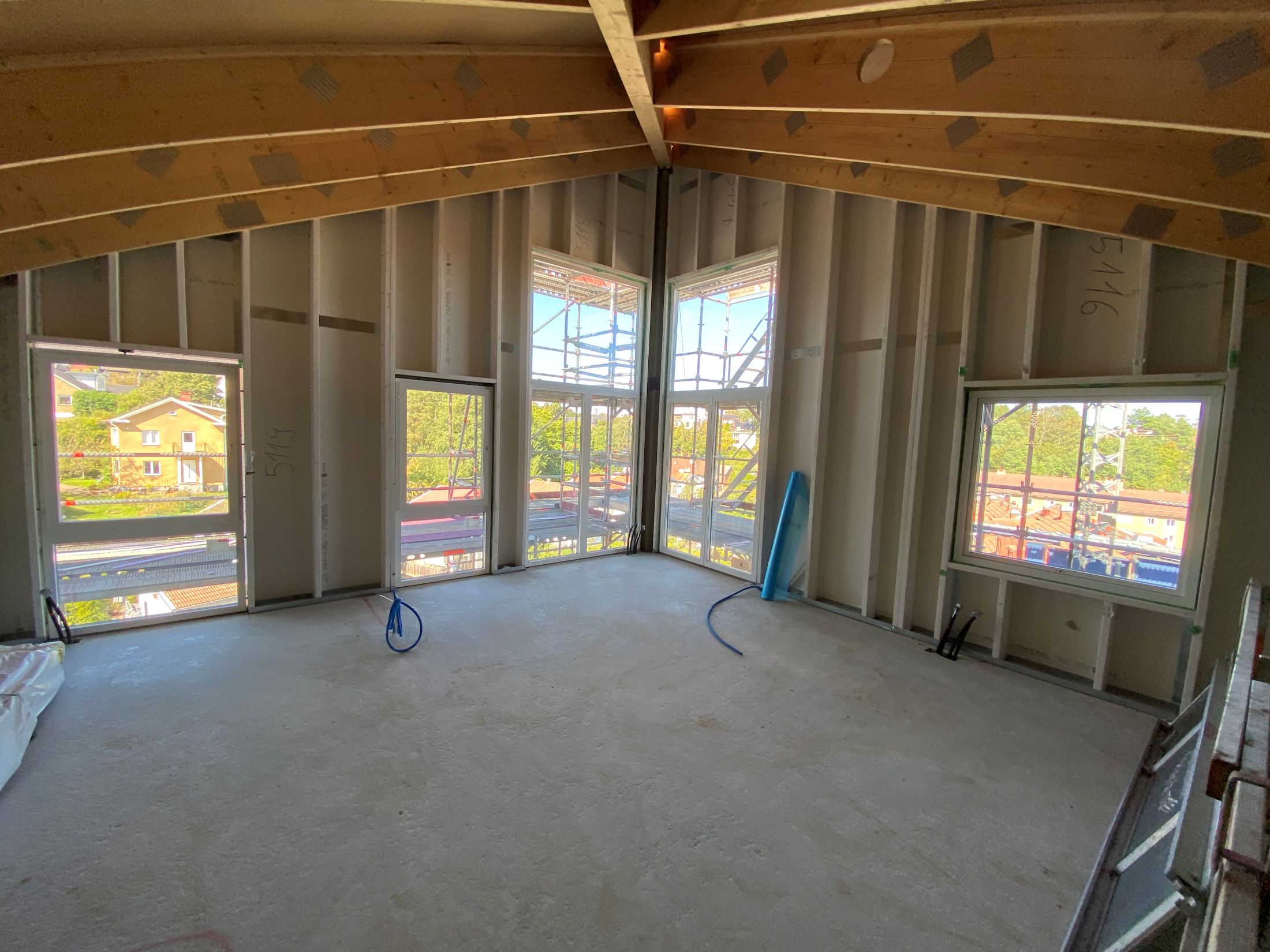

För hus B är planen att ha tätt hus runt vecka 37 och man hade i mitten av augusti satt in fönster upp till plan 5.
I övrigt pågår arbeten med teknikrum i källaren, att få in fläktaggregat för ventilation osv.

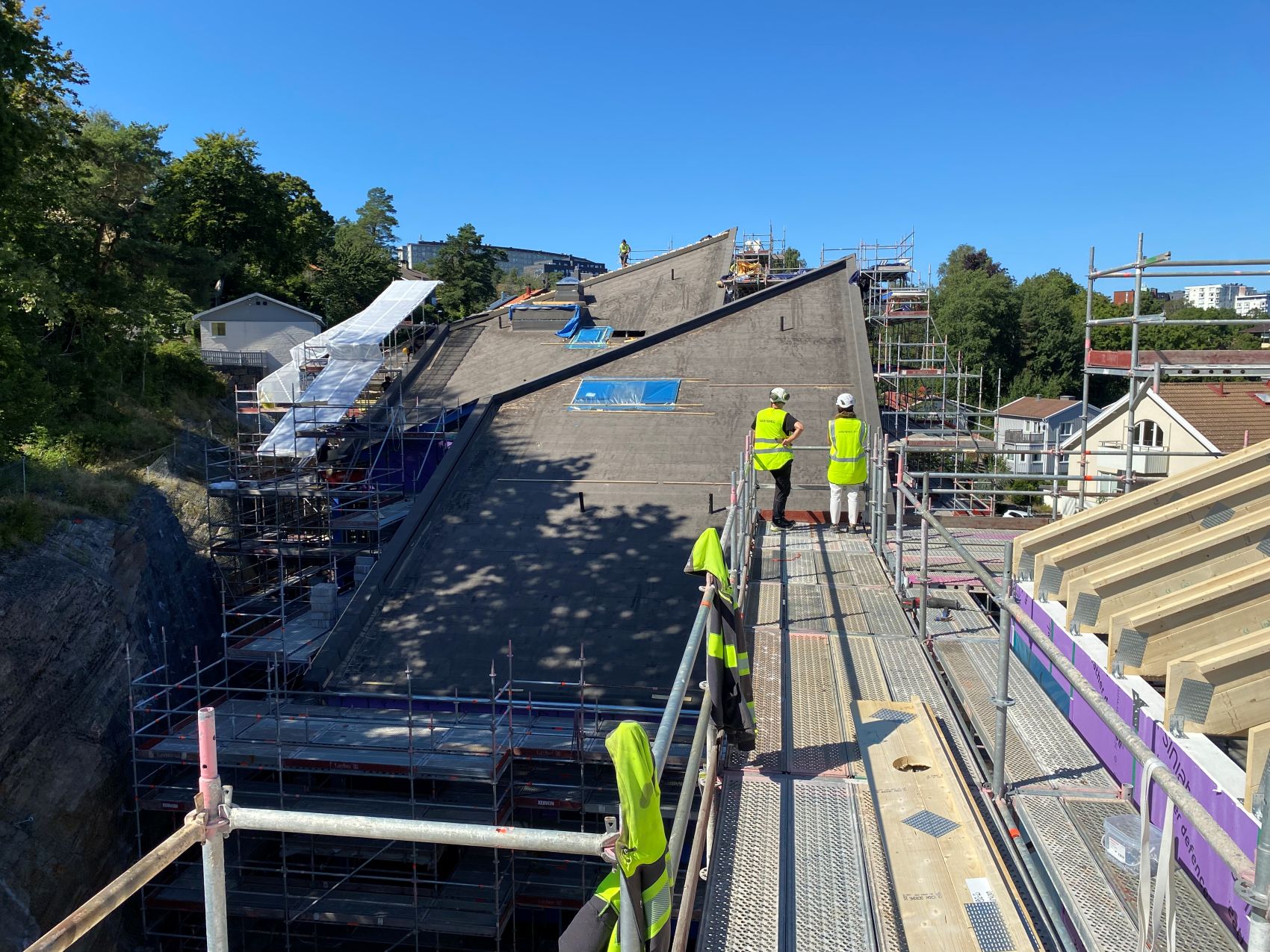

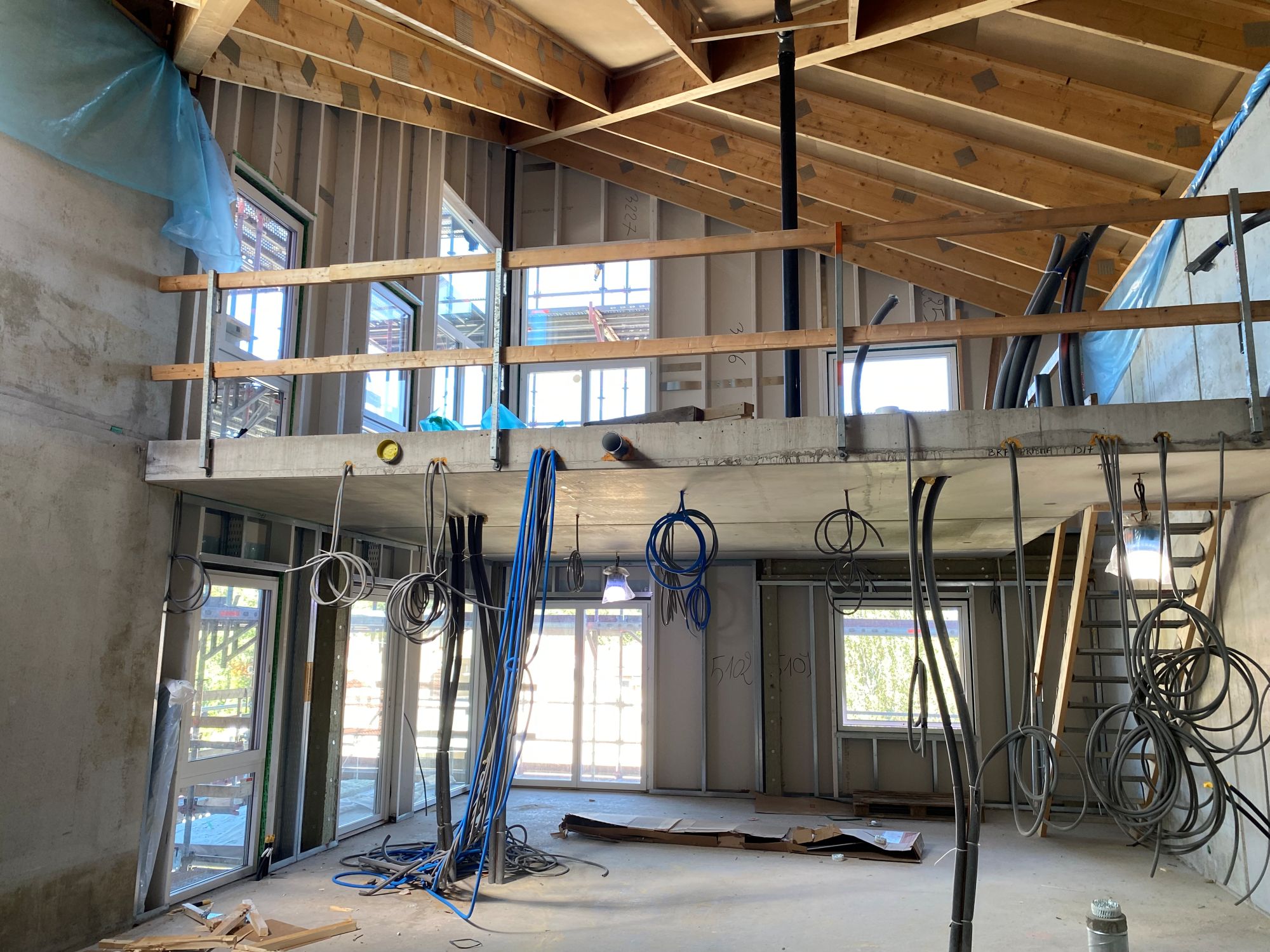

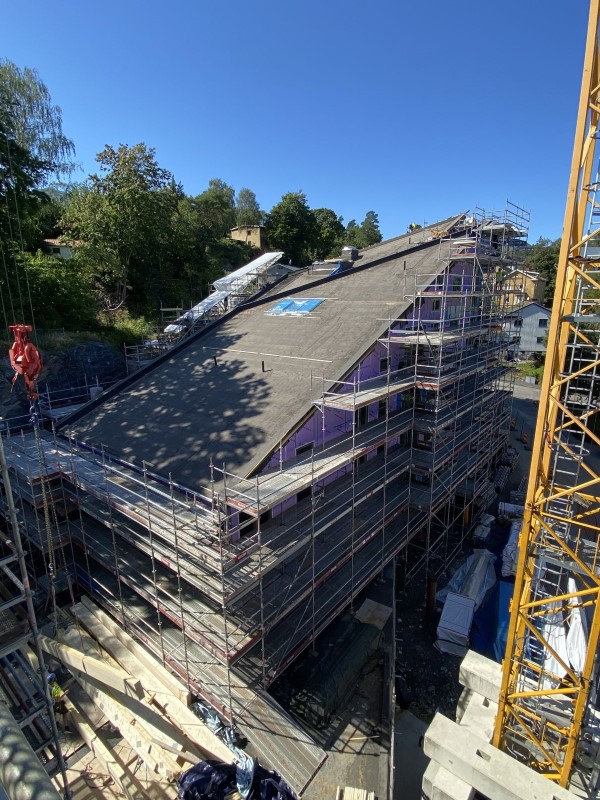

Bilder tagna 18 augusti.

Som planerat nådde båda husen full höjd i början av juni och takläggningen har sedan pågått tillsammans med övriga arbeten som krävs för att få det som i byggsammanhang kallas tätt hus. Ett tätt hus innebär att det är vädersäkrat med tak, väggar och fönster på plats.
Hus A planeras vara tätt före semestern och hus B skall sedan vara tätt efter semestern. Bygget tar paus v. 28-31.

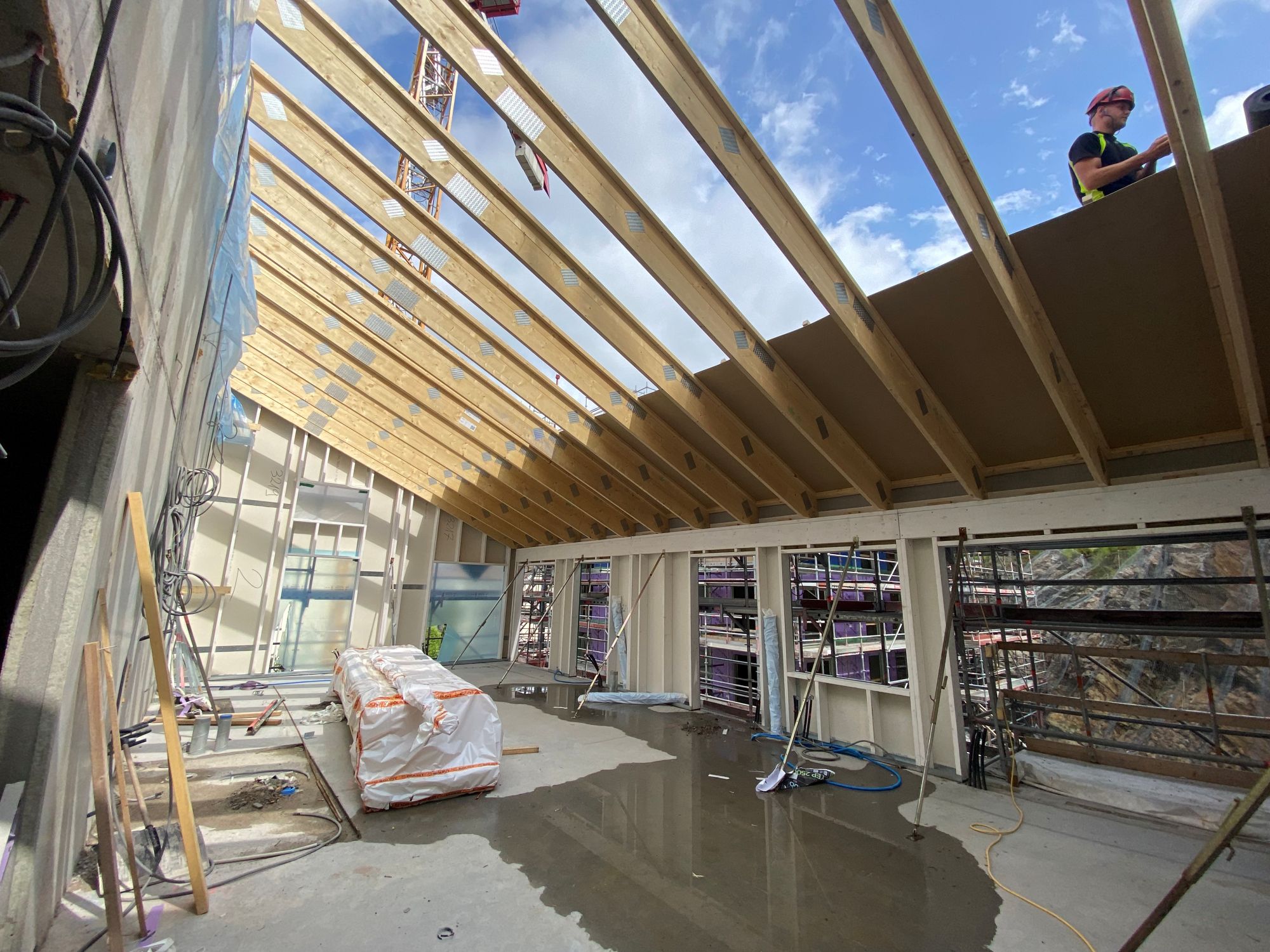

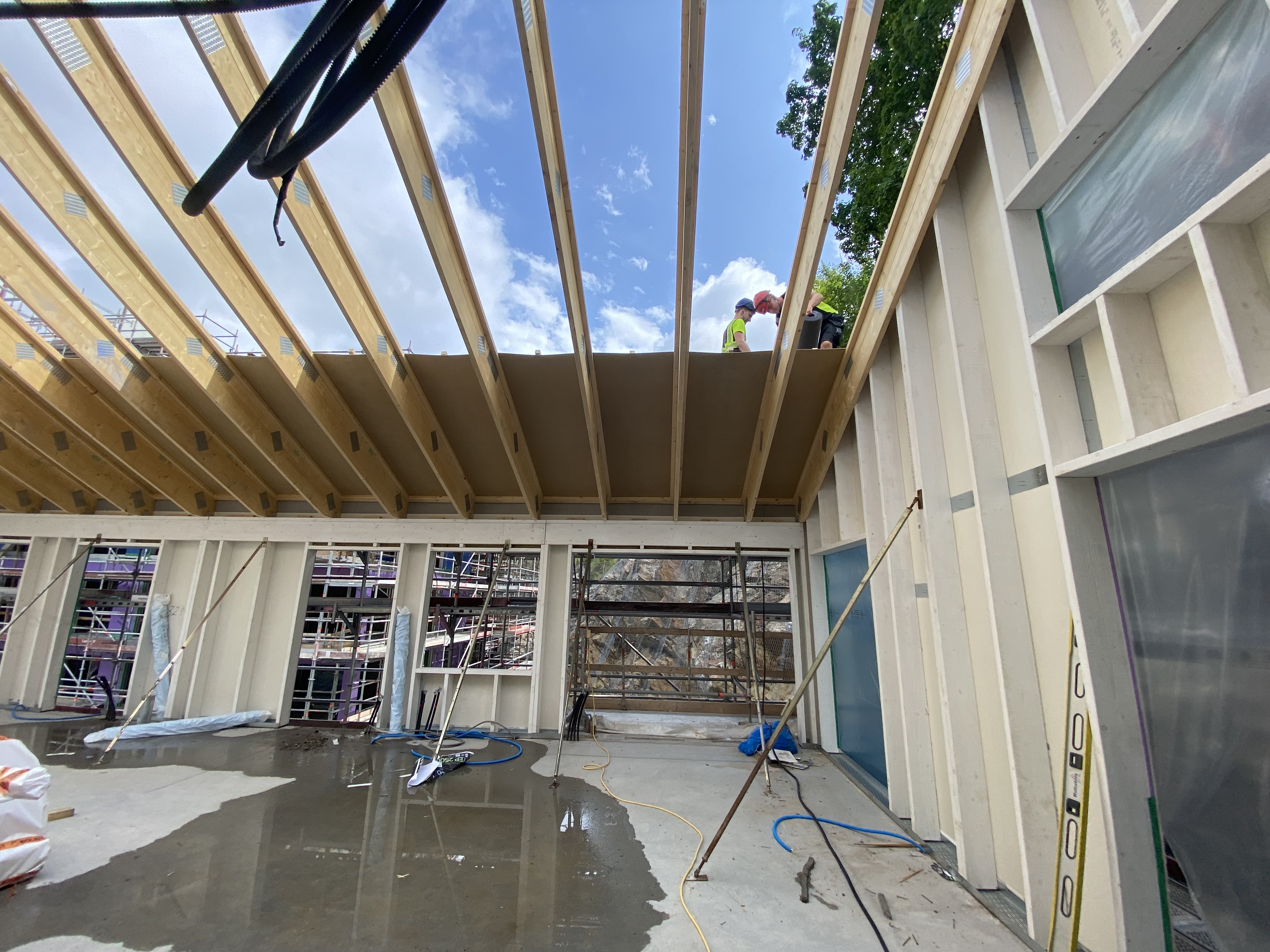

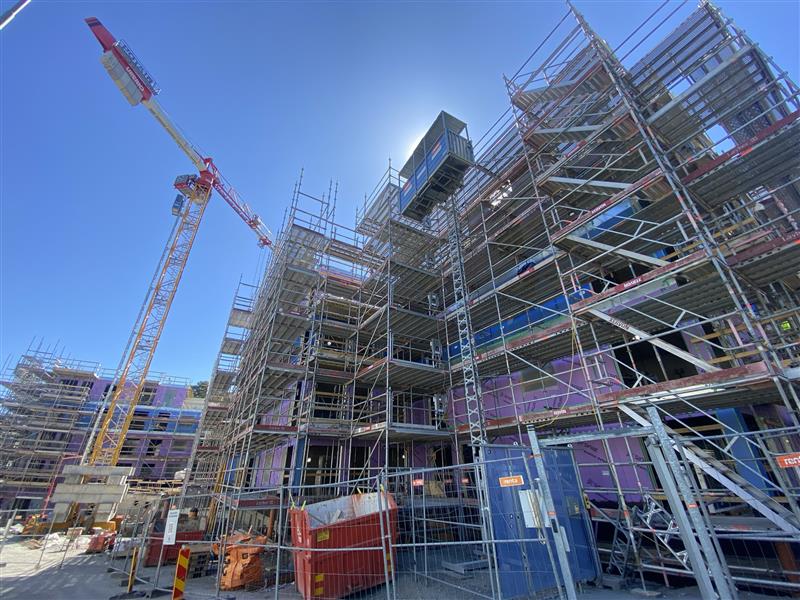

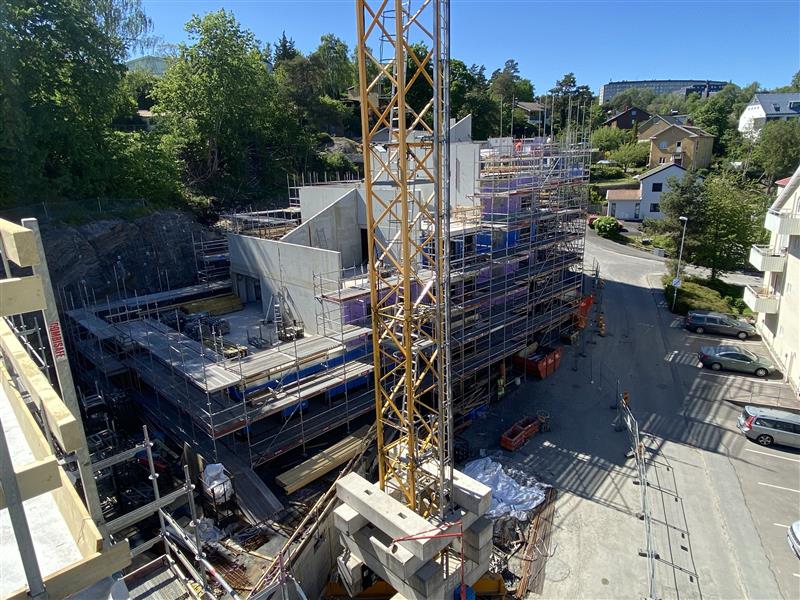

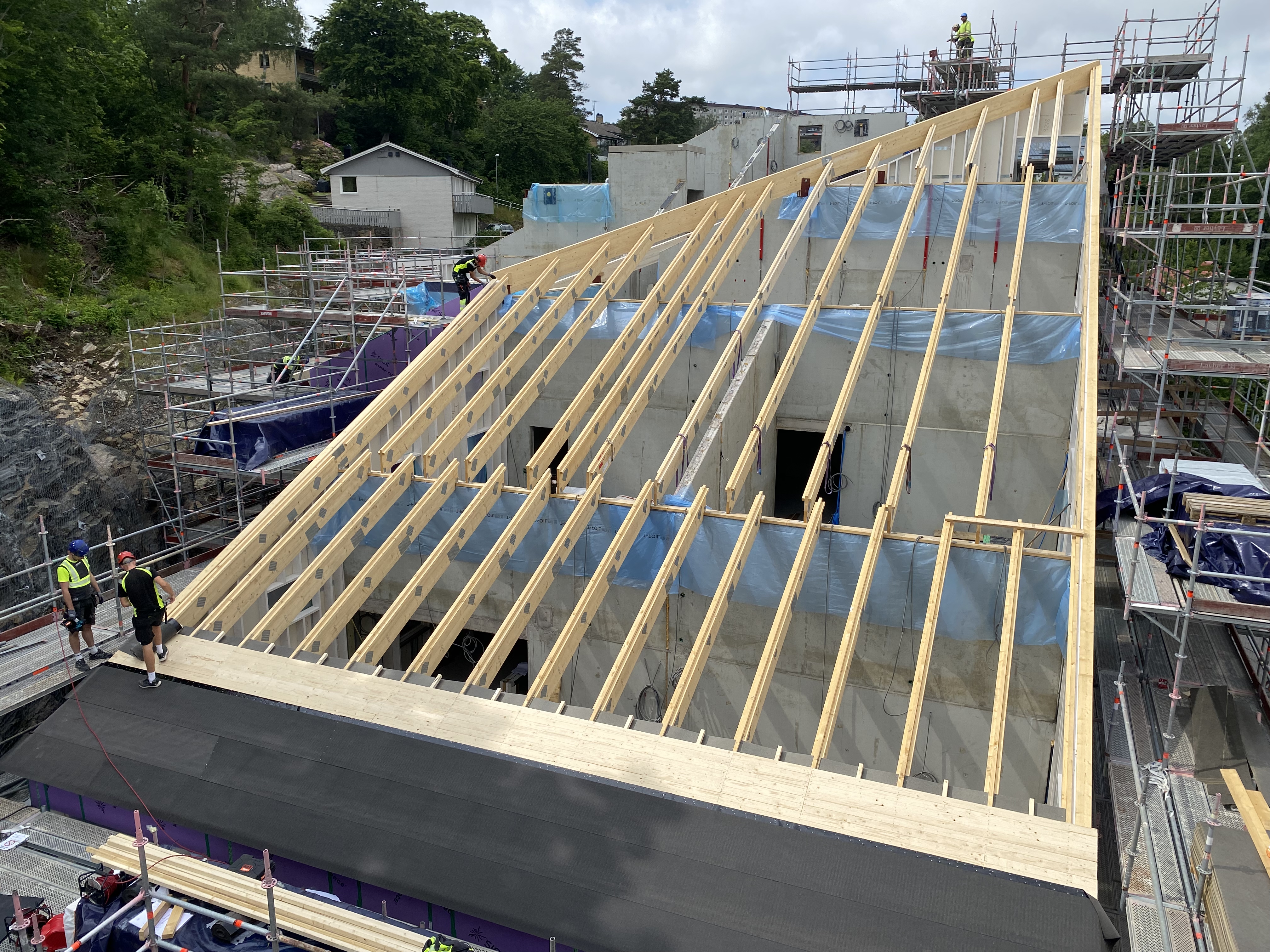

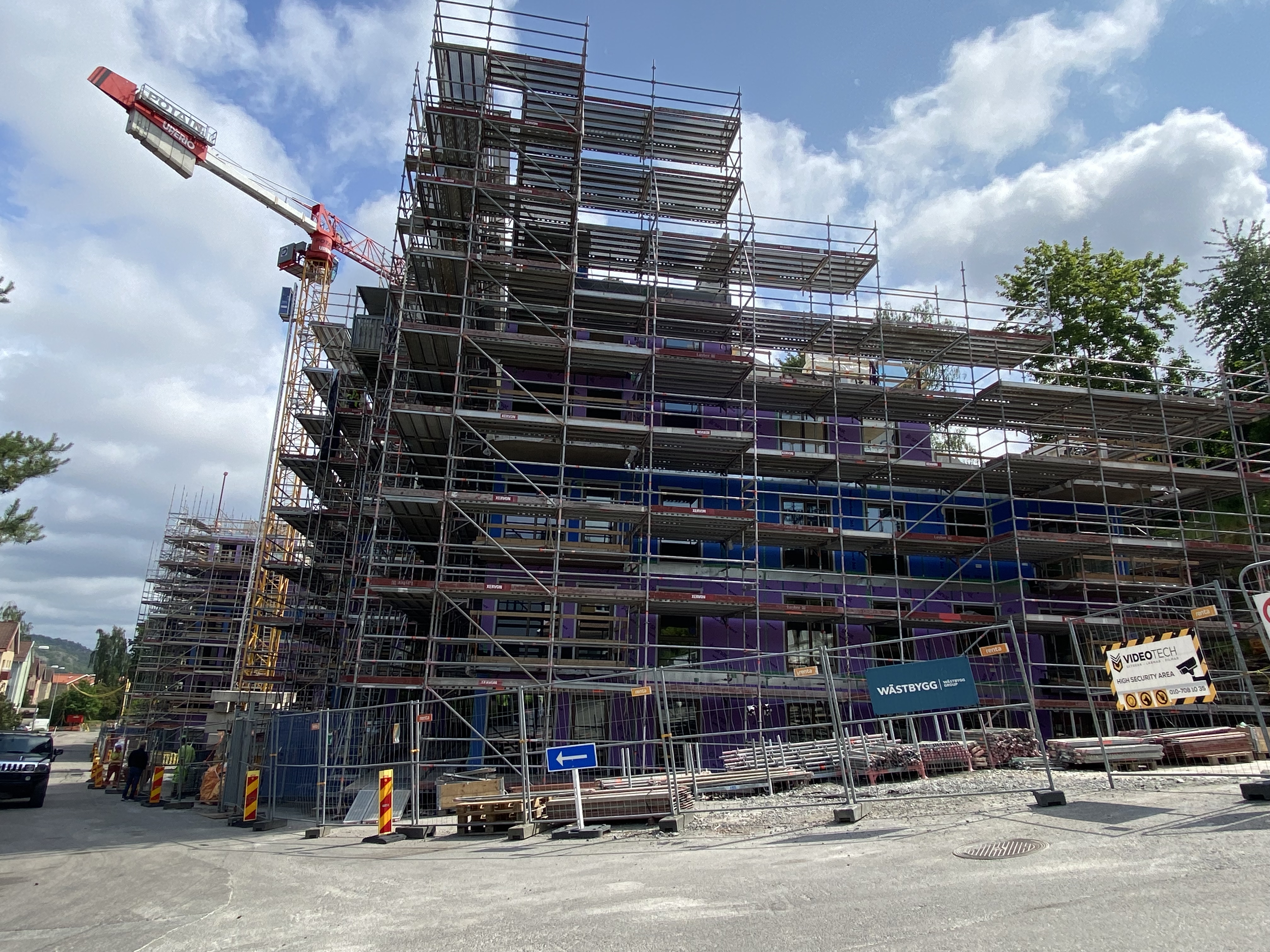

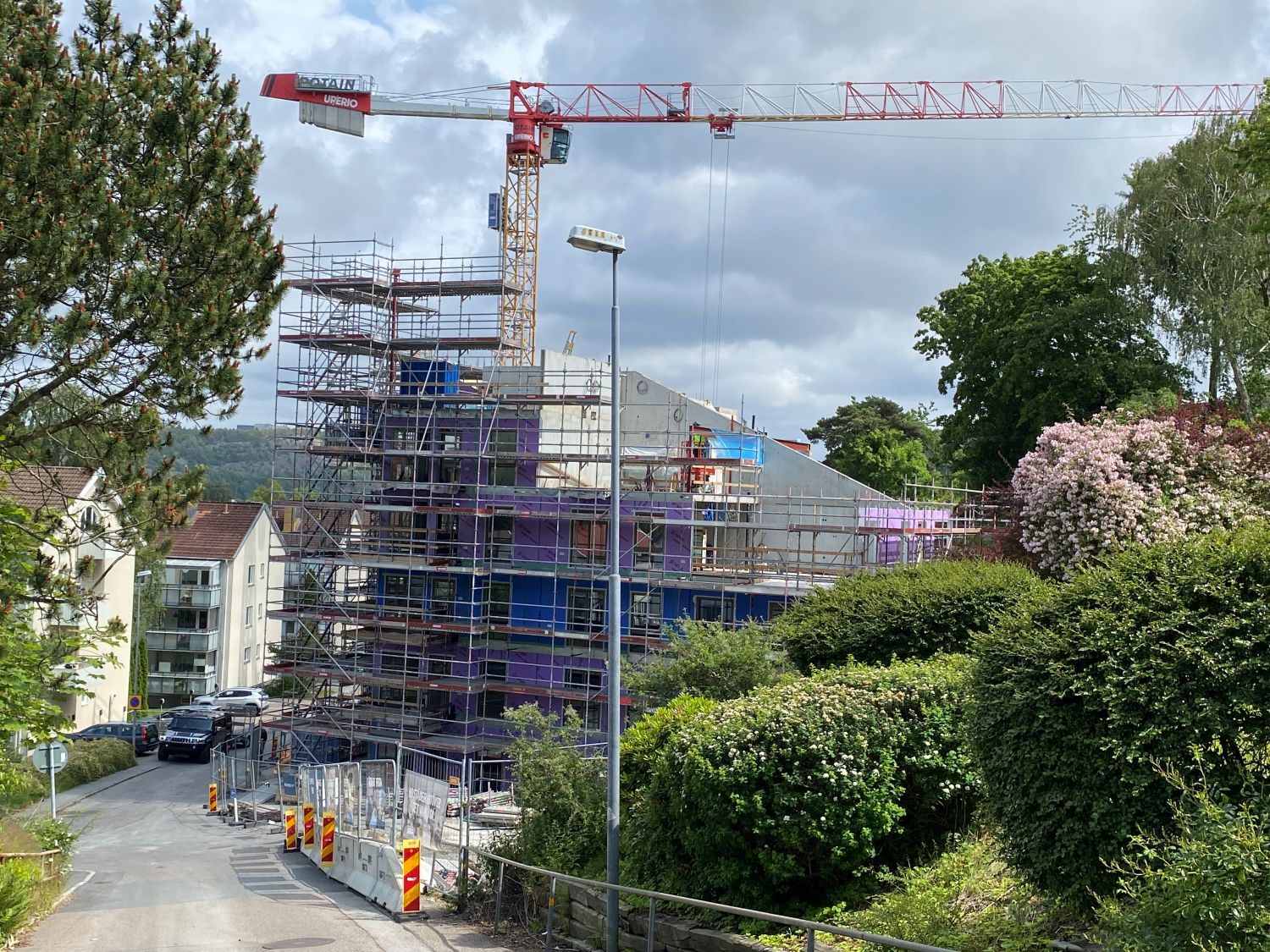

Bilderna tagna 16 juni 2025.

Arbetet med att resa stommen börjar närma sig sitt slut. Arbetet med taket har nu påbörjats och husen beräknas nå full höjd under vecka 24.

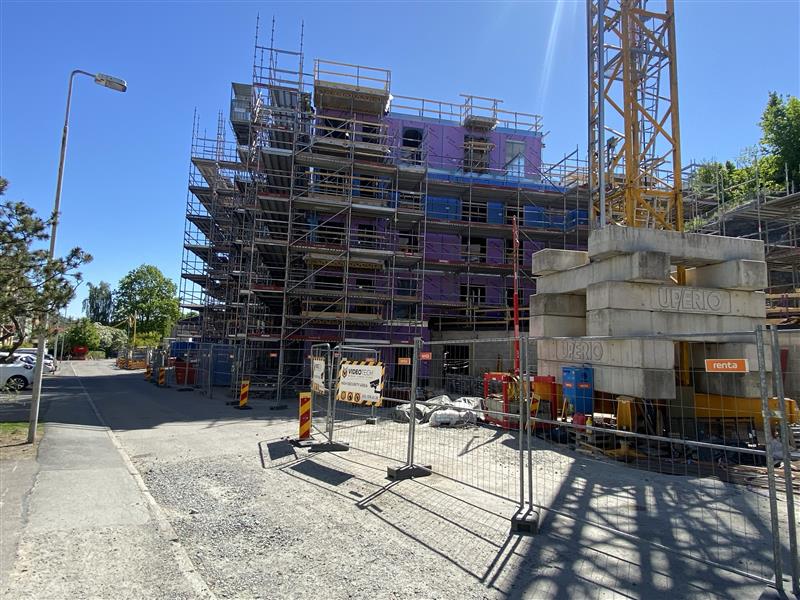

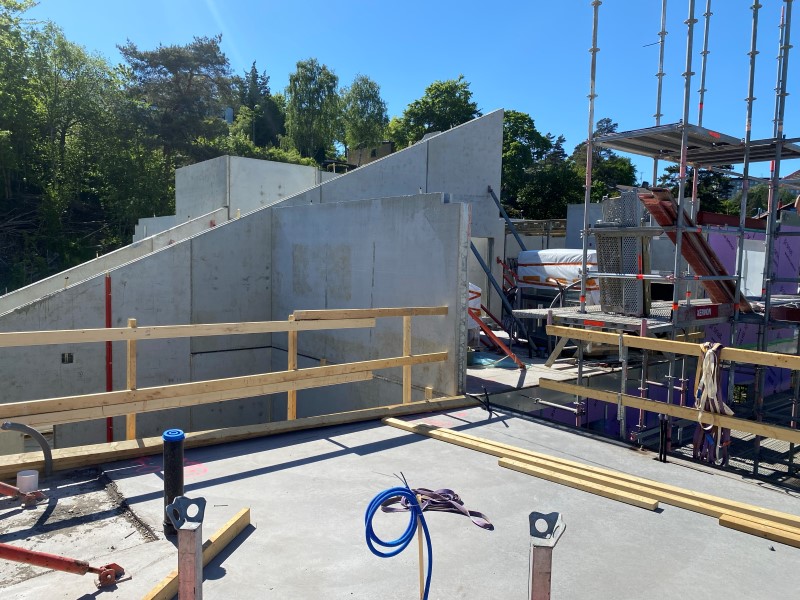

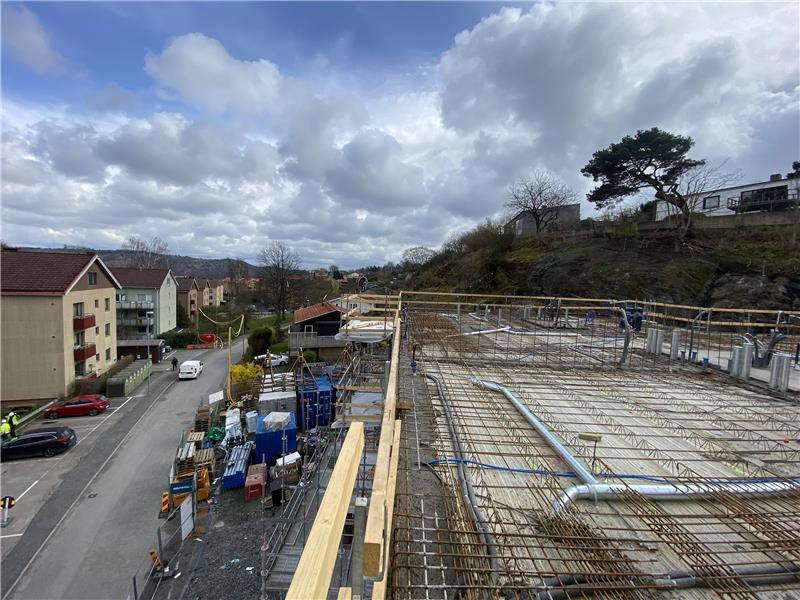

Bilderna togs måndagen 19 maj, dagen innan gjutning av bjälklaget på plan 6 skulle göras.
Bilder från början av vecka 21.

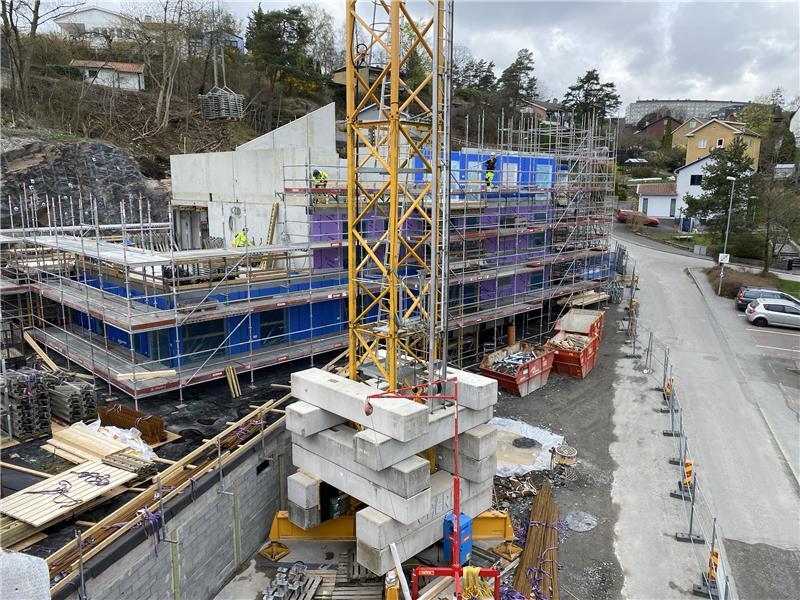

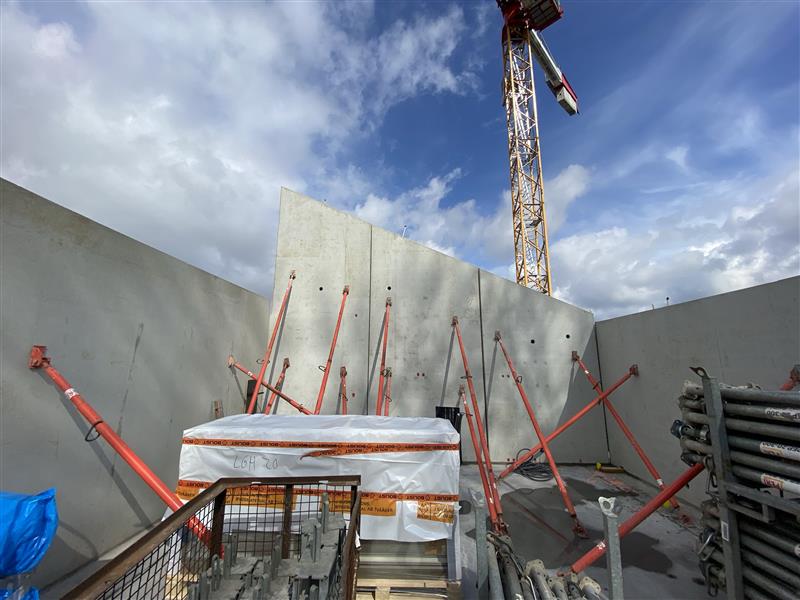

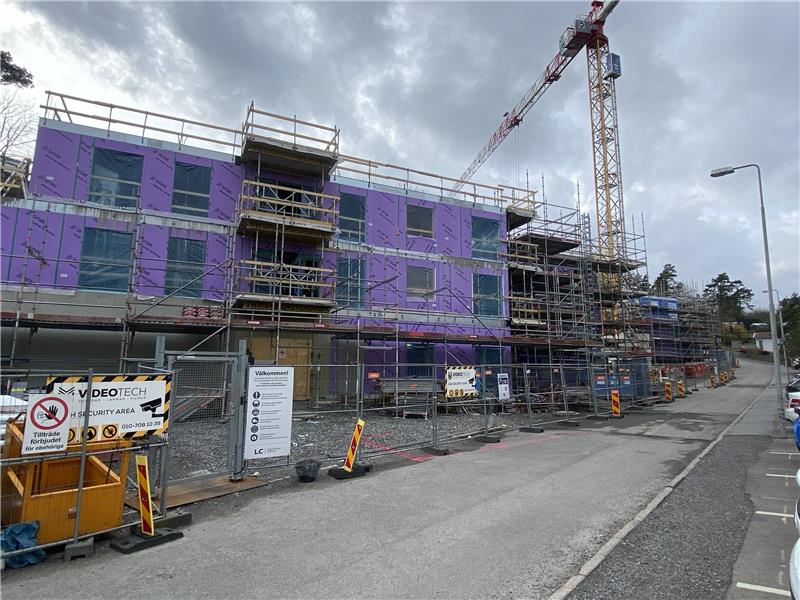

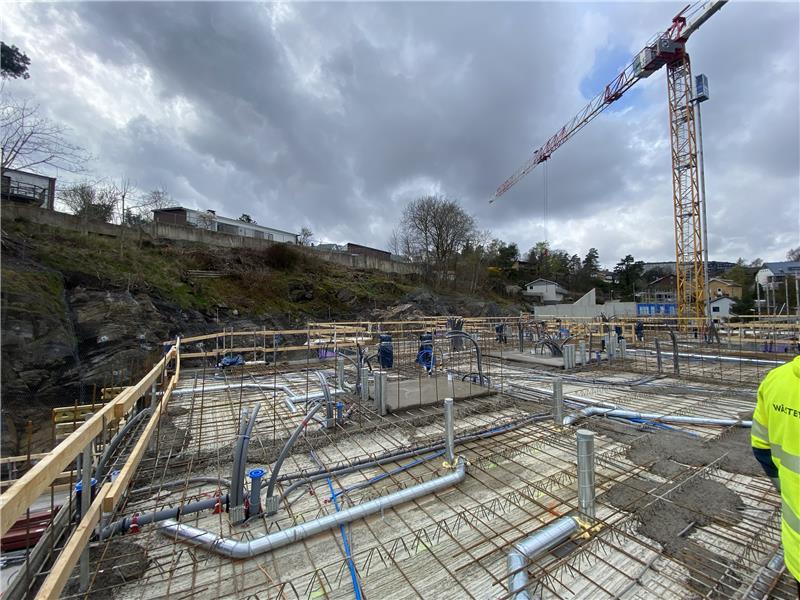

Arbetet med att resa stommen fortsätter som planerat. Bilderna togs måndagen 14 april och då var man uppe på plan fyra.
Invändigt har man bland annat murat väggen mellan miljörum och garage.
Nu börjar man få känslan av vilken rymd som kommer att finnas i lägenheterna med snedtak!
Bilder från början av vecka 16.

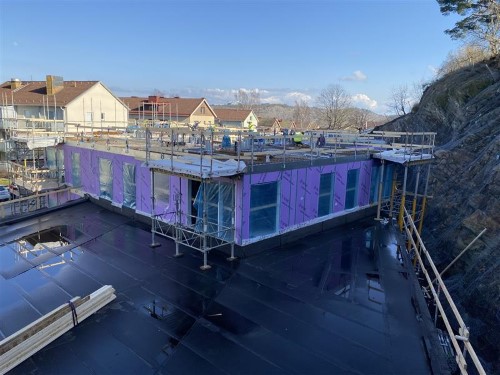

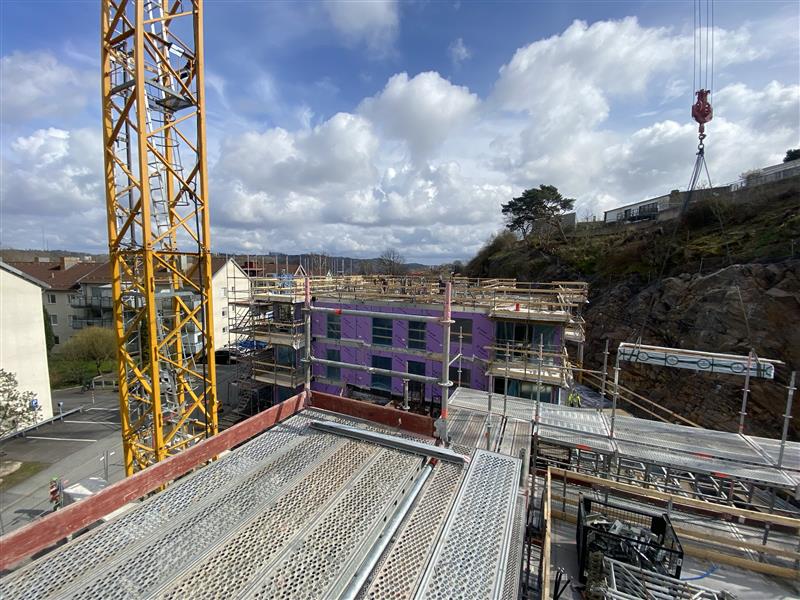

Under mars har stomresningen fortsatt och i slutet av månaden arbetar man med plan tre.

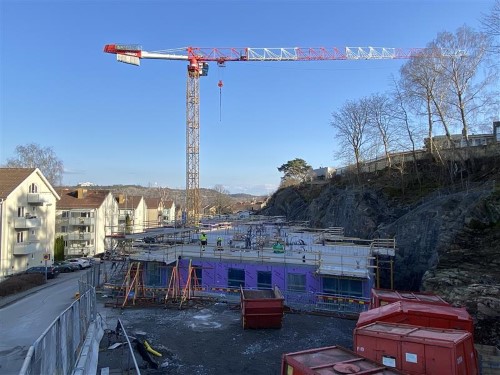

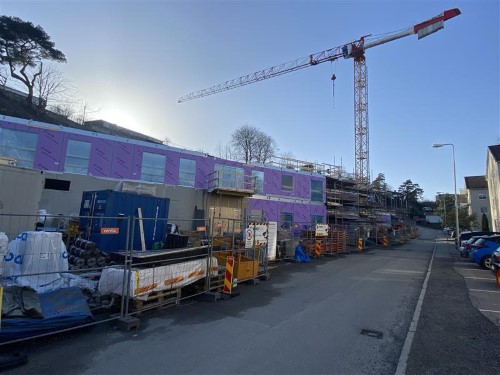

Bilderna togs i början av vecka 11.

Arbetet med stomresningen fortsätter och de första bostäderna har nu fått sina ytterväggar. Återfyllnad mot garage/källarväggar har gjorts och under vecka 8 gjuts det så kallade gårdsbjälklaget som sedan kommer bli markyta mellan de båda husen.
Senaste tiden har vissa grannar störts av ett brummande ljud från arbetsplatsen kvälls- och nattetid, vi ber omrsäkt för detta. Ljudet kom från de värmefläktar som behövt användas i garaget för att få upp temperaturen när utomhustemperaturen sjunkit väldigt lågt efter en gjutning. Temperaturen är avgörande för om gjutningen skall lyckas och man riskerar annars att behöva göra om den. Vi går mot en period med varmare temperaturer och räknar inte att ha fler gutningar i så låga minusgrader.

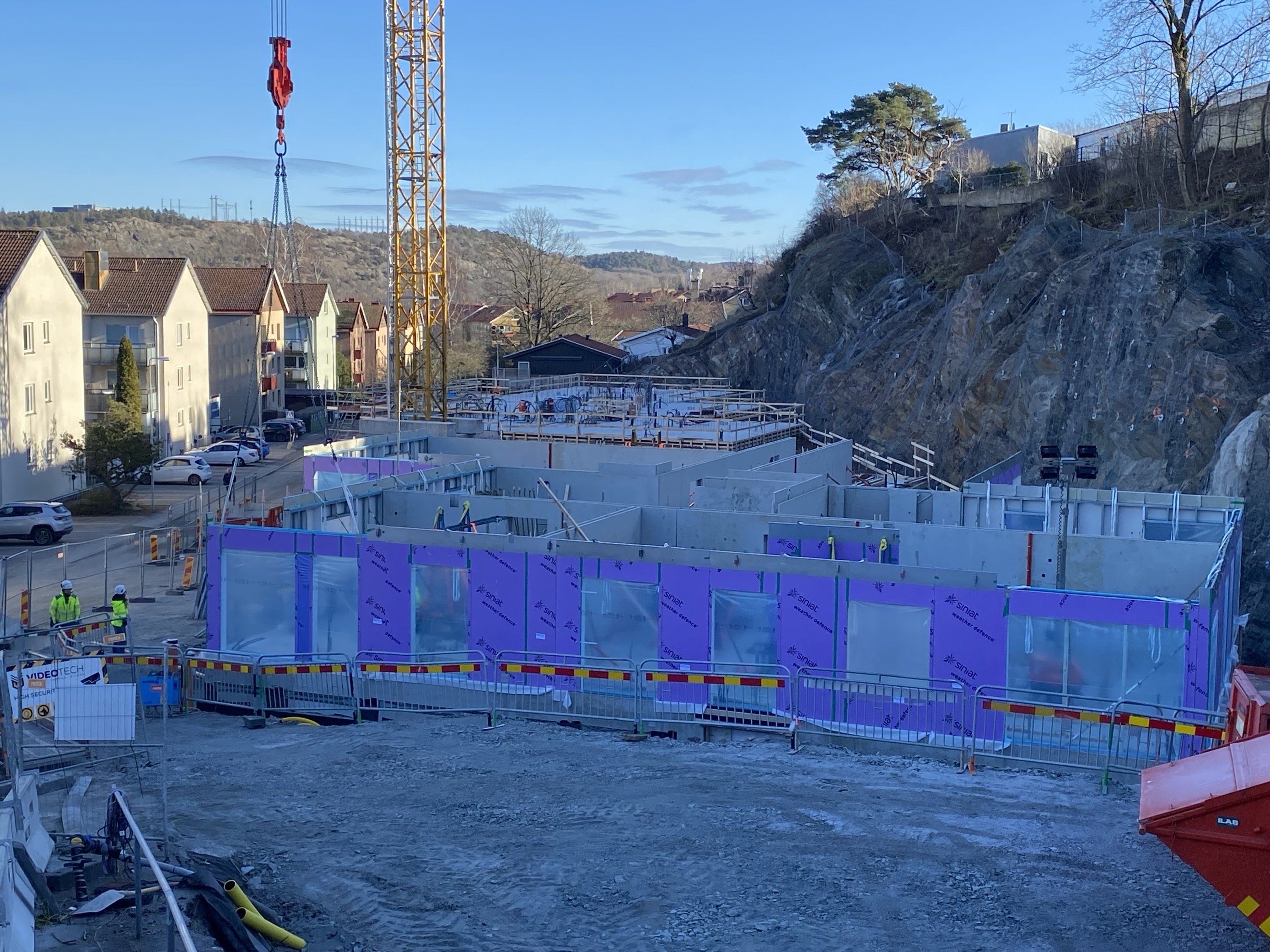

Bilder tagna måndag 17 februari.

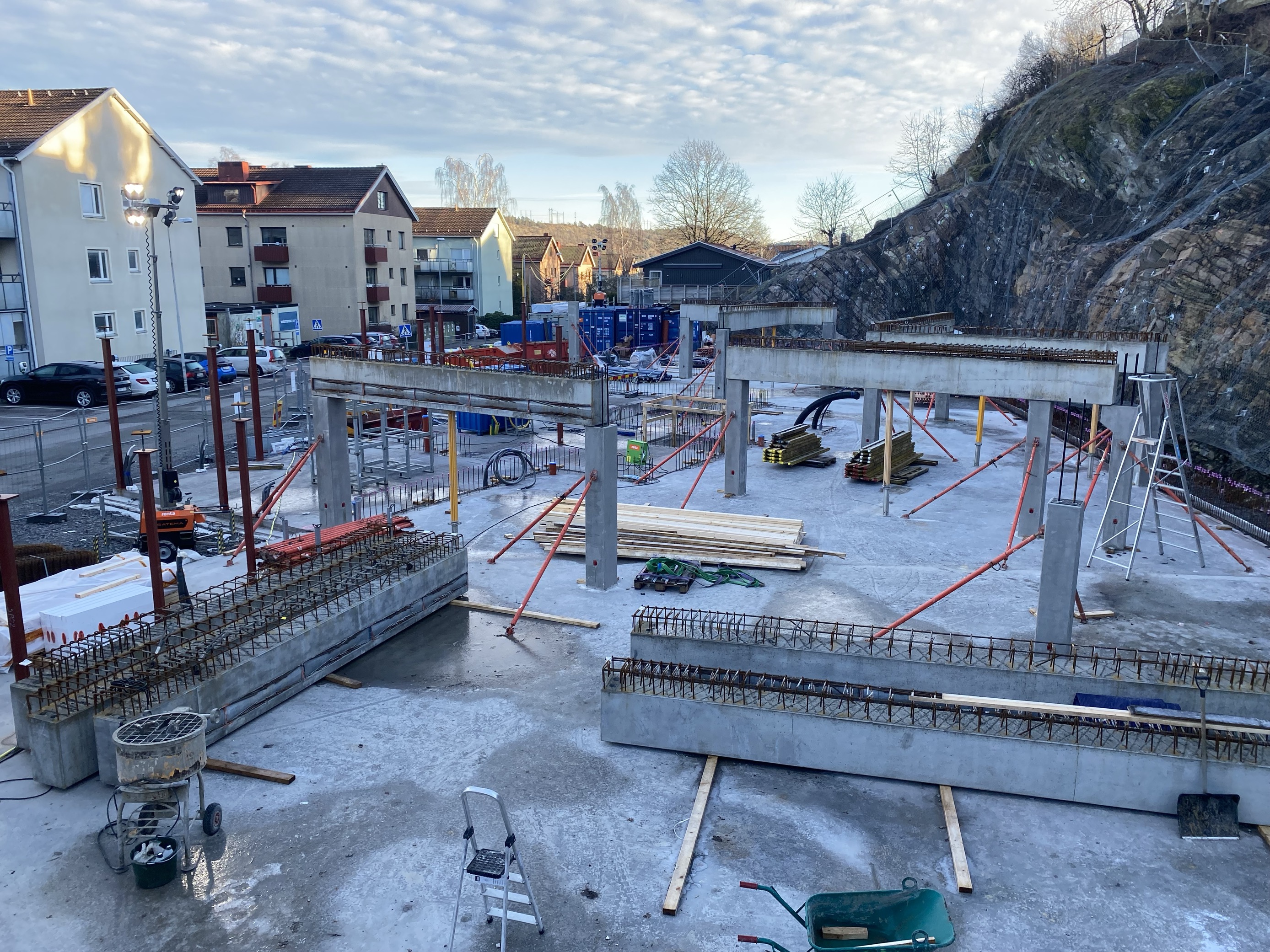

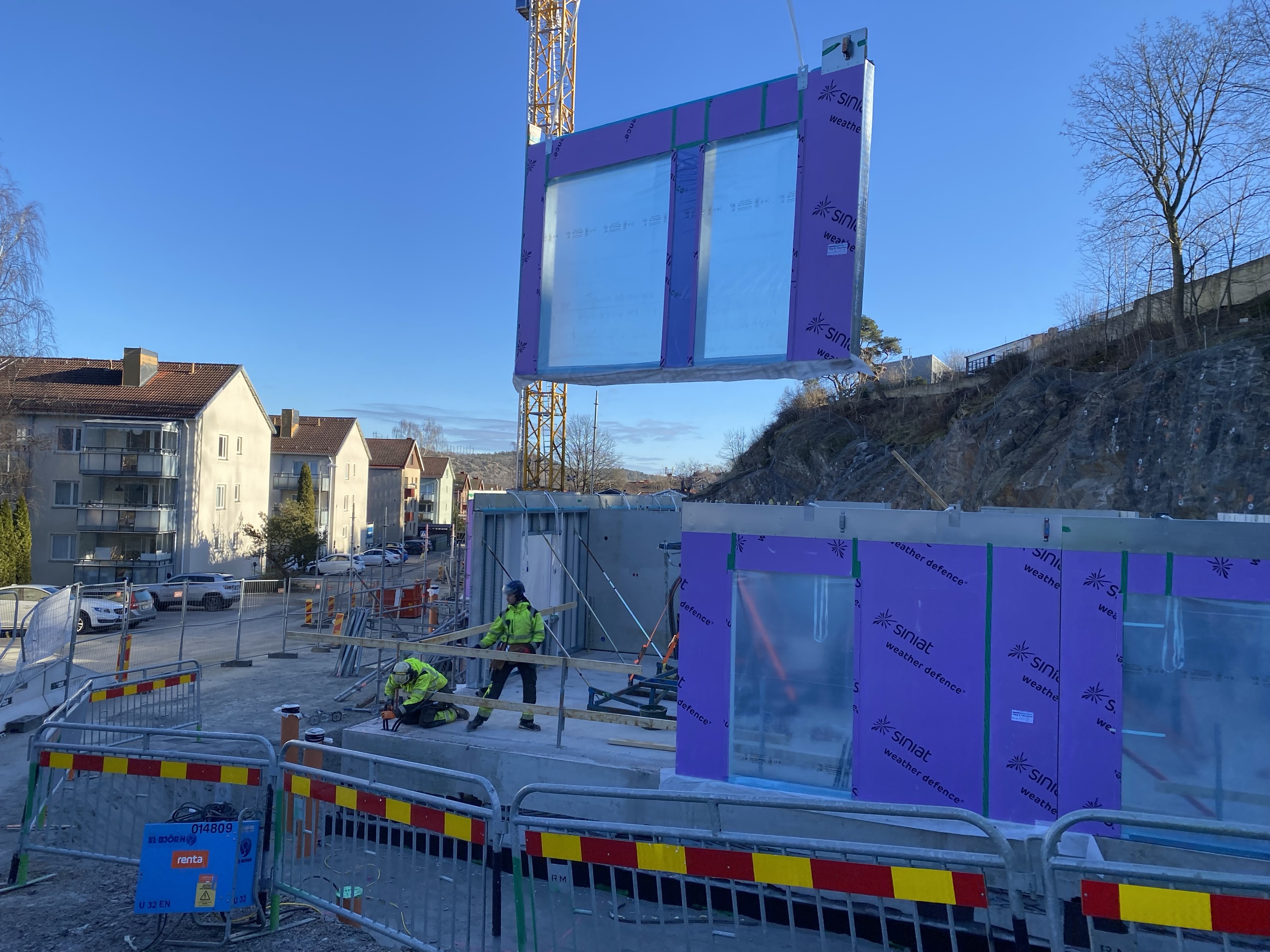

Under januari påbörjades arbetet med att resa stommen. Bilderna togs under vecka vecka 4.

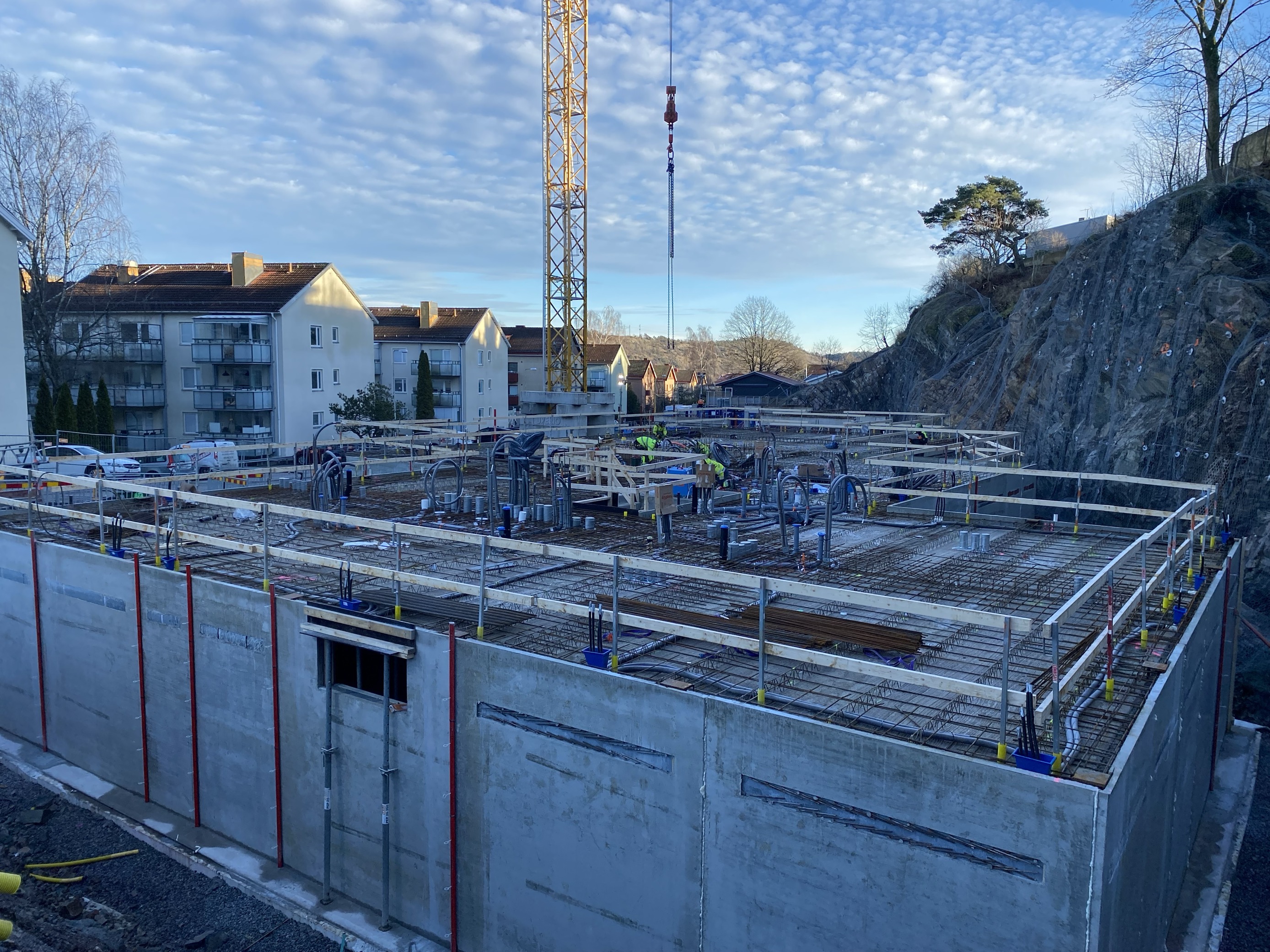

Under vecka 5 göts det första bjälklaget mellan garagevåning och första plan med bostäder.

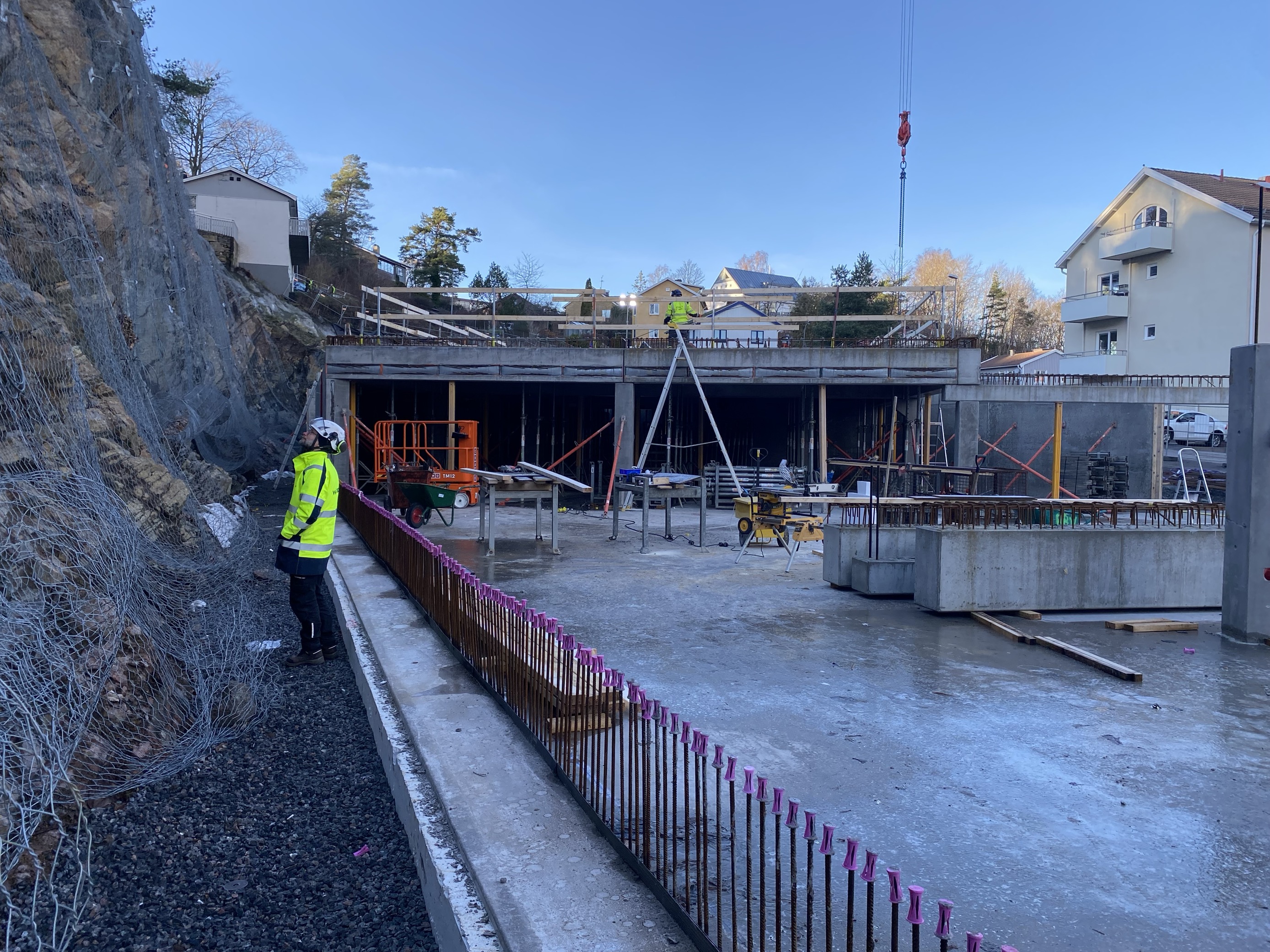

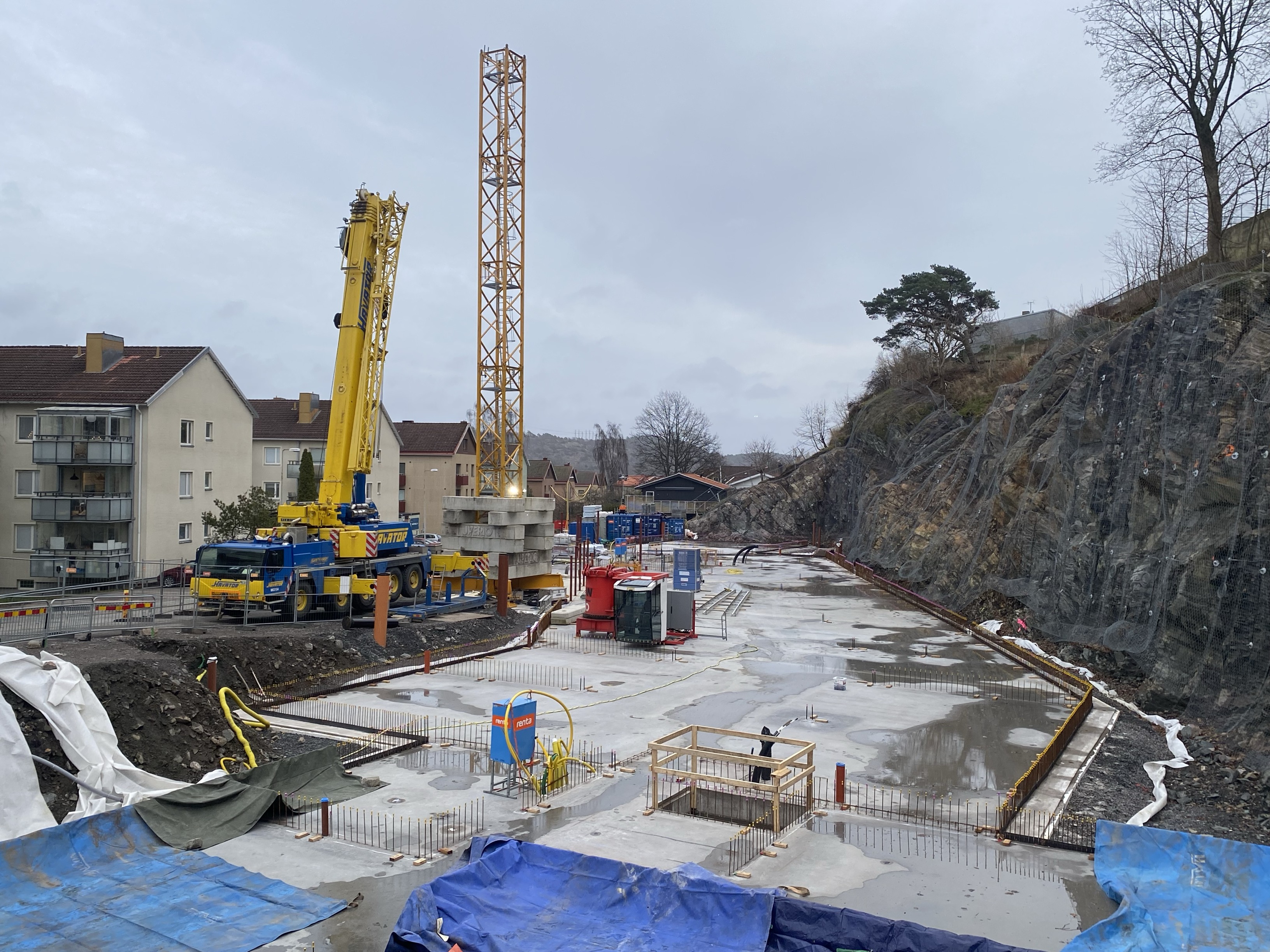

Gjutningen av grunden är sedan några veckor klar och nu har även kranen kommit på plats (på bilden ser man monteringen av kranen i början av vecka 51). Kranen kommer att stå kvar till fjärde kvartalet 2025.
För att belastningen på kranen inte ska bli för hög vid kraftig vind är kranens arm inte låst. Det innebär att den kan komma att röra sig även om det inte finns någon personal på plats.
I början av januari påbörjas arbetet med stommen, vilket sedan beräknas pågå fram till sommaren.

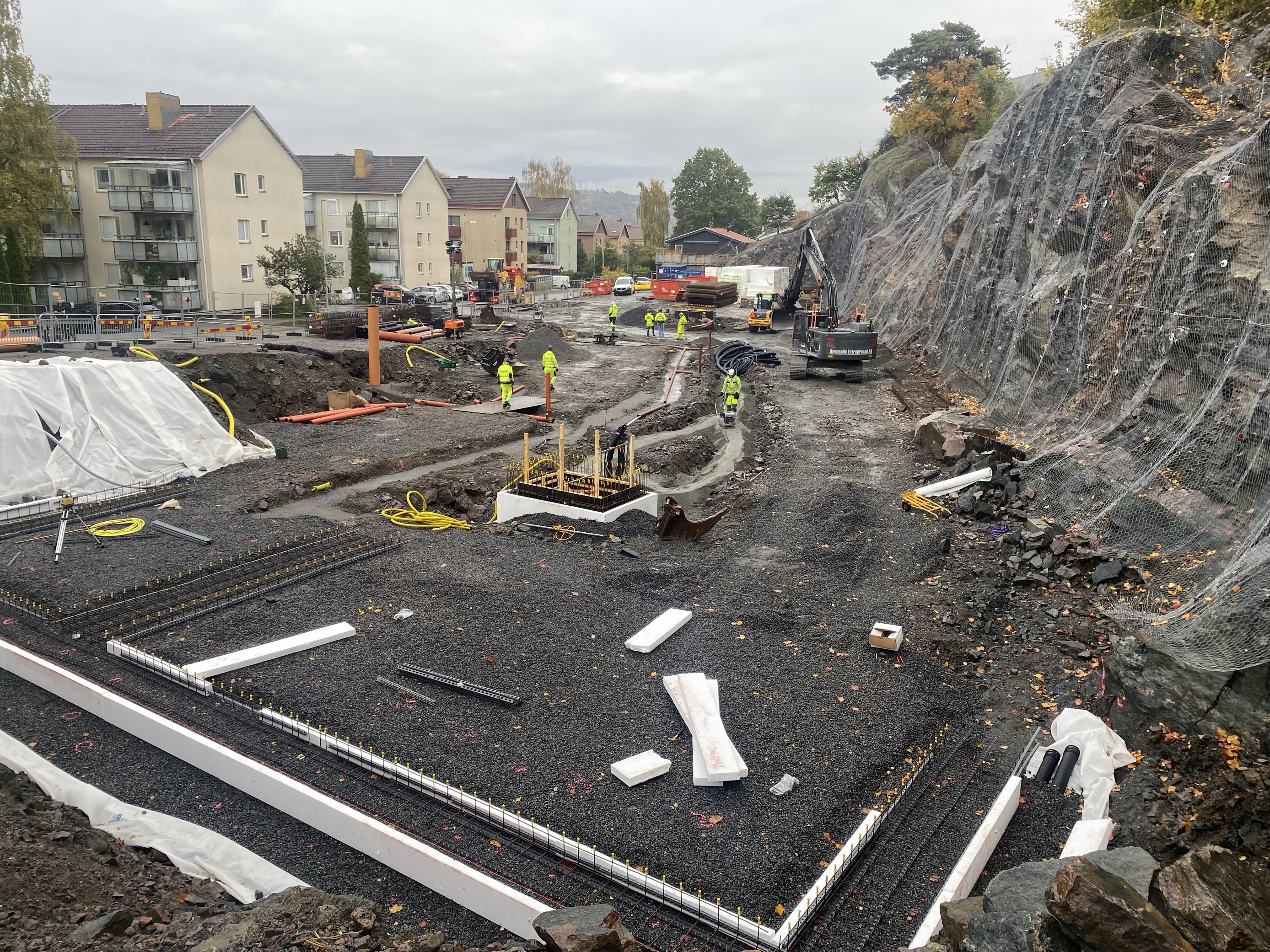

Arbetet med grunderna påbörjades under oktober. Den första delen av bottenplattan skall gjutas med start första veckan i november.
Eftersom gjutningsarbeten är väderberoende kan arbetet behöva skjutas fram och det kan även behöva ske efter ordinarie arbetstid för att göra klart en påbörjad gjutning.

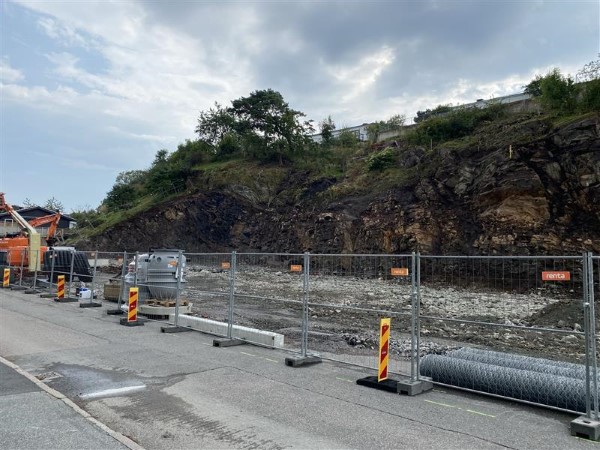

Under september månad pågår de sista arbetena med urschaktning samt schaktning för yttre VA och husgrunderna. Samtidigt pågår borrning för dubb i berget.
Arbetet med grunderna kommer att påbörjas i början av oktober.

När signal för sprängning ljuder:
Följ sprängpersonalens anvisningar. Håll barn under uppsikt och gå undan från fönster och dörrar som vetter mot sprängplatsen.

Med start måndagen 22 april byggs etableringen upp på Kämpegatan. Detta innebär bl.a. att byggbodar skall ställas upp vilket kommer att påverka framkomligheten.
