Projektet har varit igång sedan 2021 och har rullat på utan några större förhinder. Enligt tidplanen ska hela arbetet vara klart till våren 2024. Flera områden har fått nya fina entréer och rabatter som är helt klara, men mycket arbete kvarstår. Nu under hösten och vintern 2022 kommer fokuset ligga främst på röjning/rivning, trädfällning och anläggning. Planteringen för de flesta områdena kommer ske senare under våren 2023.

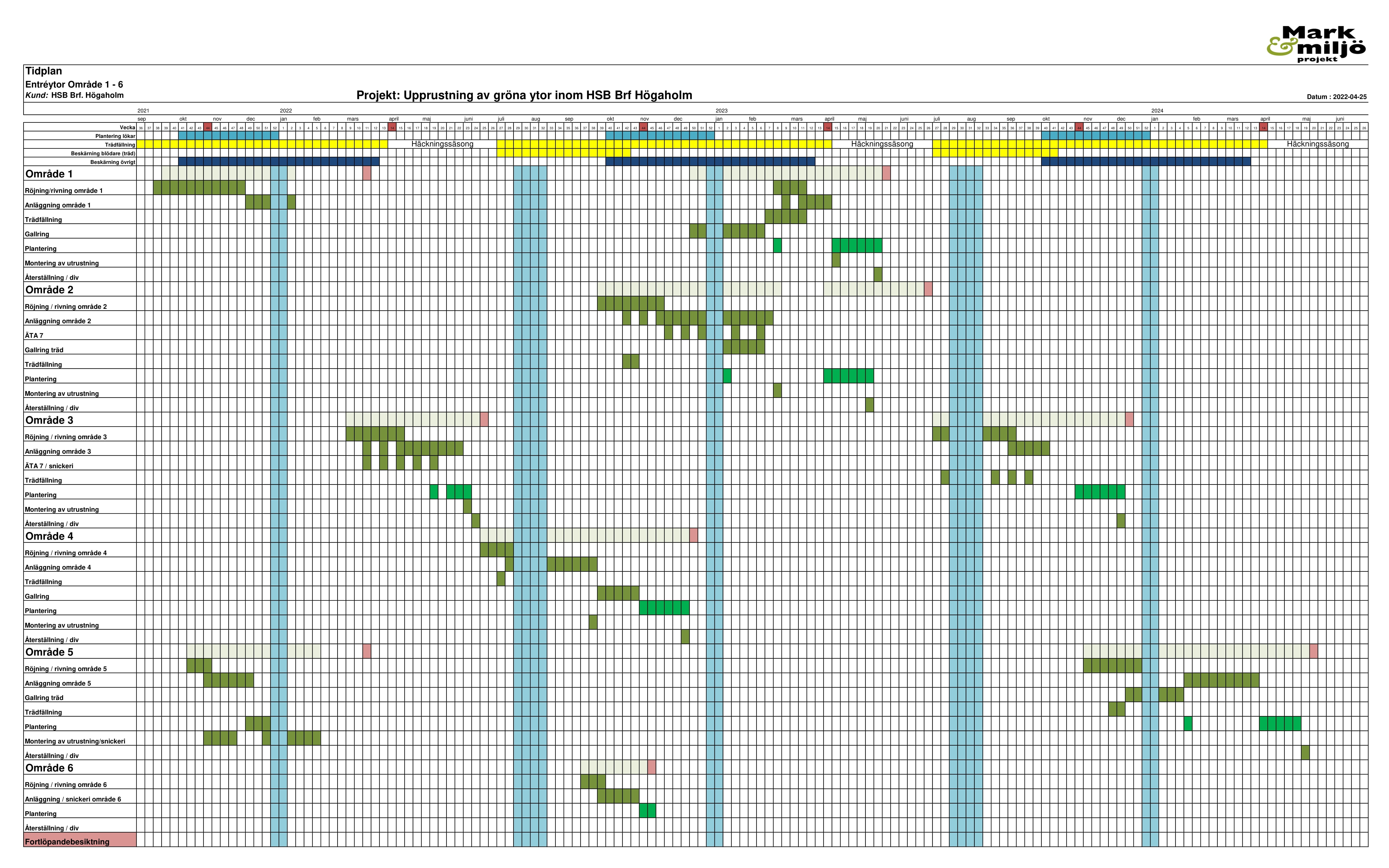

För att du som medlem ska kunna följa arbetet mer överskådligt kommer en sammanställning nedan av varje område och vad som återstår att slutföras. Längst ner på denna sida hittar du även tidsplanen som är mer detaljerad samt ett bildgalleri.
[Uppdaterad 2023-09-22]
Område 1 (Balladgatan 1-7, 9-15, 17-23 och 25-31)
Plantering gjordes under våren och försommaren, området är klart. Efterbesiktning kommer att göras på planteringarna och de plantor som inte har tagit sig kommer att ersättas.
Område 2 (Balladgatan 33-37, 41-45, och 47-51)
Planteringen gjordes under våren och försommaren, dock återstår en del kompletteringar kring en miljöstation och blomsterlökar som kommer att planteras under hösten. Efterbesiktning kommer att göras på planteringarna och plantor som inte har tagit sig kommer att bytas ut. Blomsterängen framför Balladgatan 41-45 har inte etablerat sig trots att den blivit sådd 2 gånger, nu har det gjorts en förändring av jorden och nytt försök koommer att göras till våren.
Område 3 (Serenadgatan 38-44, 46-52 och 56-60)
Entréerna och rabatterna är färdiga. Arbetet med parkområdena pågår och beräknas bli klart under hösten 2023. Planteringar kommer också att göras under hösten 2023.
Område 4 (Serenadgatan 33-39, 41-45 och 47-51)
Återstår att ersätta en del växter och träd som inte etablerat sig, detta kommer att ske under hösten 2023.
Område 5 (Serenadgatan 53-57, 59-63 och 68-72)
Entréerna och rabatterna är helt färdigställda. Det som återstår är arbetet rörande grönytor och parkmiljön som kommer att på börjas årsskiftet 2023/2024.
Område 6 parkeringen på Balladgatan
Ny in och utfart är anlagd samt ny belysning och ny inhägnad till upplagsplatsen. Det anlades också några nya parkeringsplatser, området är klart.
